专家团队精准督导 江津圣泉变电站扩建及改造工程有序推进

2024-10-30

重庆与世界网讯(记者 贺煜)近日,在位于重庆市江津区的500千伏圣泉变电站开关场里,机器轰鸣声不绝于耳,电网运维人员程川神情专注地盯着吊车的吊臂,密切关注吊臂在设备之间的移动轨迹。该站500千伏扩建及主变综合改造工程正紧张有序地实施。

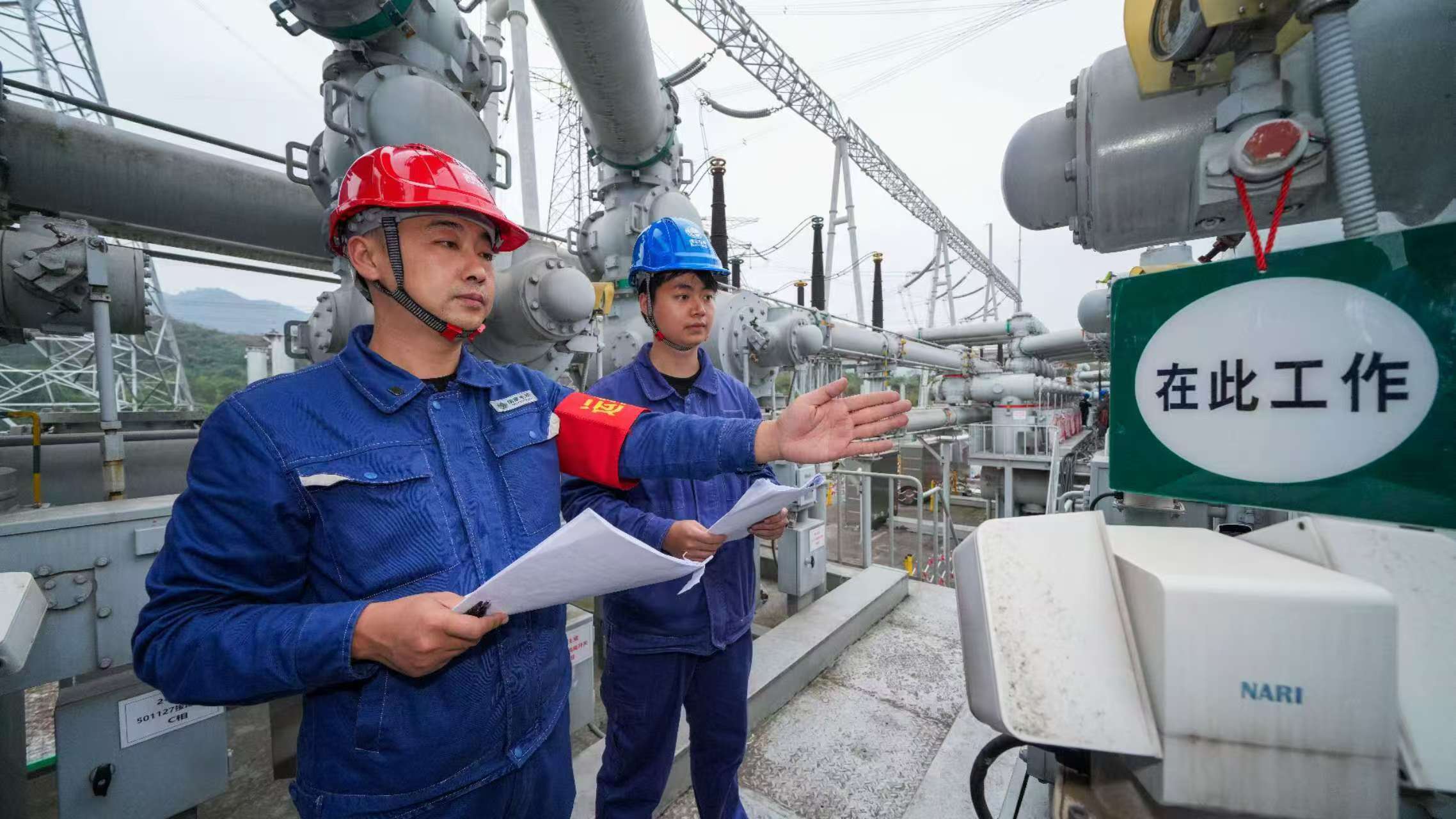

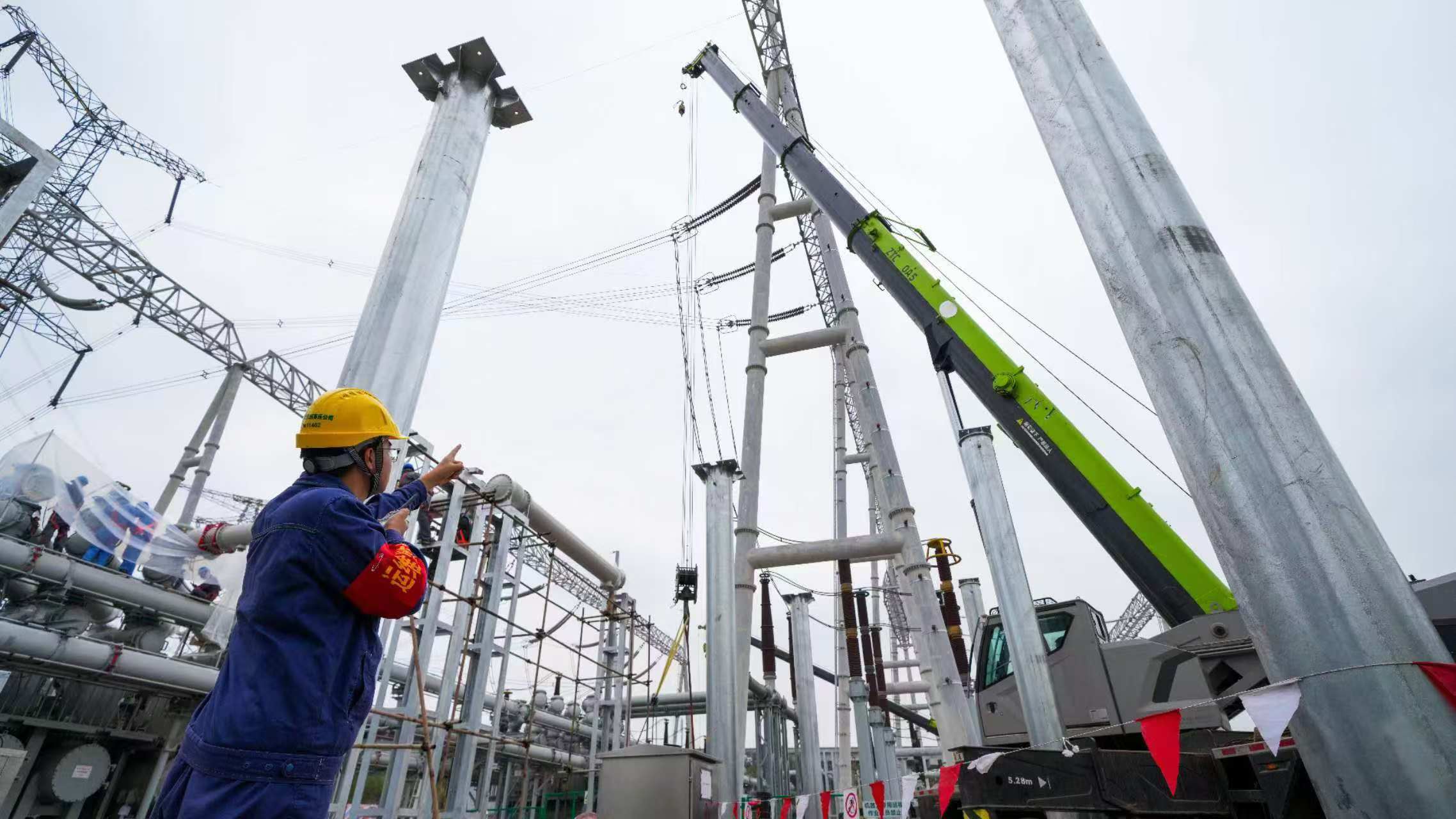

△圣泉站扩建及综合改造工程有序实施

据了解,圣泉站扩建及综合改造工程于今年7月1日进场开工,工期超5个月,主要包括将500千伏第一、二、三、四串由半串扩建为完整串,进行第四串、泉海一线间隔位置迁移调整,对500千伏母线、2号主变保护和自动化装置进行改造更新,以及高压侧开关机构大修、刀闸隐患治理等项目。

程川介绍,针对作业面广、工作地点分散和复杂多样的施工工序所带来较大的管控难度,国网重庆超高压公司充分运用重点工程“揭榜挂帅”管理中专家团队一对一精准专业的督导性,将技术部门、运维车间和检修车间自上而下联合起来,通过采取专家团队坐阵、人员到岗到位、专业专管和同进同出四项措施,着力确保倒闸操作、停电接入、现场监护和质量验收等环节严格执行到位。

△开展2号主变停电任务

除了在白天进行500千伏新GIS设备吊装等作业外,该站还在午夜开展2号主变停电任务,由生技部、运维车间负责人和运维站站长组成的专家团队进行全方位督导,一边带领运维人员布置、核实现场各种安全措施,全程监护吊装作业,一边提前填写、审核倒闸操作票,开展重要或复杂操作危险点分析,精心执行每个操作步骤。通过彼此间的默契配合,运维人员全面管控整个作业面,确保各环节和细节操作到位。

国网重庆超高压公司相关负责人表示,将在剩下的4个停电接入阶段扎实做好各项运维保障工作,保持紧凑的作业节奏和合理的施工进度,严密把控住施工质量验收和数据合格性两大关口,为工程及综合检修项目的竣工投运交出一份圆满的答卷。
